快訊

    揮別森崴爆雷風波 台電宣布接管離岸二期風機安裝

    2026-07-30 18:41 / 作者 吳馥馨

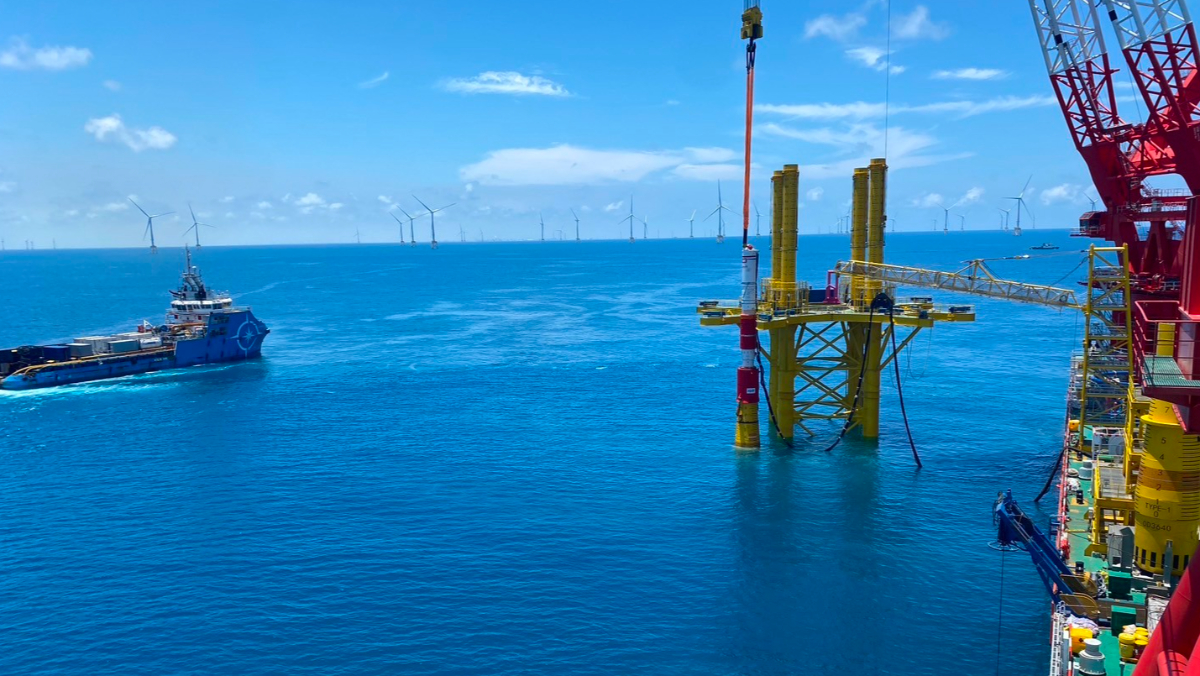

    富崴承攬台電二期離岸風電水下基樁施工。富崴能源提供
    台電公司今(30)日正式宣布,依契約接管離岸風電二期風機安裝 ,仍以今年完成併網為目標。

    台電說明,離岸二期工程承攬商為富崴能源,因原風機廠商Vestas與富崴的風機安裝合約已終止,後續經台電積極協調,目前已由台電依契約規定接管風機安裝事宜,並已與Vestas完成議約,安裝所需費用將計入台電與富崴總契約價金中。

    台電表示,後續將由Vestas負責風機安裝與勞務技術工作,富崴仍須提供風機安裝所需之船隻、倉儲等服務。

    台電今天表示,離岸二期計畫陸域、海事工程包括31座水下基礎、3條輸出海纜及34條陣列海纜均已全數完工,風機部分尚有30座待安裝,整體進度完成超過90%。目前廠商已動員展開風機吊裝之前置作業,以今年完成併網為目標。

    森崴能源下市後,其子公司富崴能源承攬的台電二期離岸風電原訂去年底商轉,如今工程已延宕。經濟部長龔明鑫日前表示,若天氣情況允許,離岸風機可以一天安裝一支,盼今年底完工、明年商轉。

    台電二期本應在去年底完工併網,但因工程延宕,官員表示,正以疫情及去年颱風頻繁為由申請展延,目前仍正在審查中。若展延案通過,施工期間仍超過展延時間,就會對台電開罰,再由台電向富崴能源求償。
