    2年編50億 台電推六都18區老舊地下線路更新計畫

    2026-08-18 12:17 / 作者 吳馥馨
    台電2年編50億,盤點六都18區地下線路優先更新計畫。吳馥馨攝
    台電副總陳銘樹今(18)日表示,台電部分都會區電纜地下化已逾60年,早期建置的地下線路已進入更新階段,為此,台電已在六都盤點18區地下電纜優先更換清單,並編列2年50億預算,盼強化電力韌性。

    台電今天舉行「地下線路更新」記者會,台電配電處長饒祐禎表示,早期推動電纜地下化的都會區,地下電纜都超過30年了,雖然線路都有5層包覆,若未被地上工程不慎挖到,照理來說還是非常耐用,但電纜那麼長仍要靠接頭連接,這就是弱點,除了定期檢測維護,仍有必要及時更換。

    陳銘樹則表示,台電已2年編列50億元更新六都18個地區電纜地下化預算;因為是「穿著衣服改衣服」,要先找地方埋新管理,才能把舊線換掉;而舊都市管路都滿滿的,要找地方埋新管理,才能把舊線換掉,因此期盼地方政府支持。

    台電配電處長饒祐禎表示,早期都會區電纜地下化逾30年了,有必要及時更換。吳馥馨攝


    陳銘樹也自嘲,部分都會區電網地下化也已逾60年了,確實有點老舊,台電汰換速度跟不上被媒體報導停電的速度;因而才提優先更換計畫。

    台電盤點的六都18區優先更換清單包括台北市松山區、中山區、萬華區、南港區、內湖區、文山區;新北市的鶯歌區、蘆洲區;台中市豐原區、沙鹿區;台南市東區、安平區、安南區;高雄市前鎮區、苓雅區、楠梓區;桃園市觀音區、中壢區。

    台電表示,1960年代台北市忠孝西路一帶首次實施線路地下化,並陸續推展至全國,這些早年下地的纜線已有數十年的運轉歷史。台電持續進行維護及汰換,但隨城市經濟發展,都會區的民生及商店用電需求大幅增加,部分線路已超出當年供電規劃容量,因而面臨燒損、故障等問題。為確保城市電力韌性與民眾用電品質,台電依據設備年限、負載成長、地下空間條件等關鍵指標,盤點18區優先改善區域,推動地下線路更新計畫。

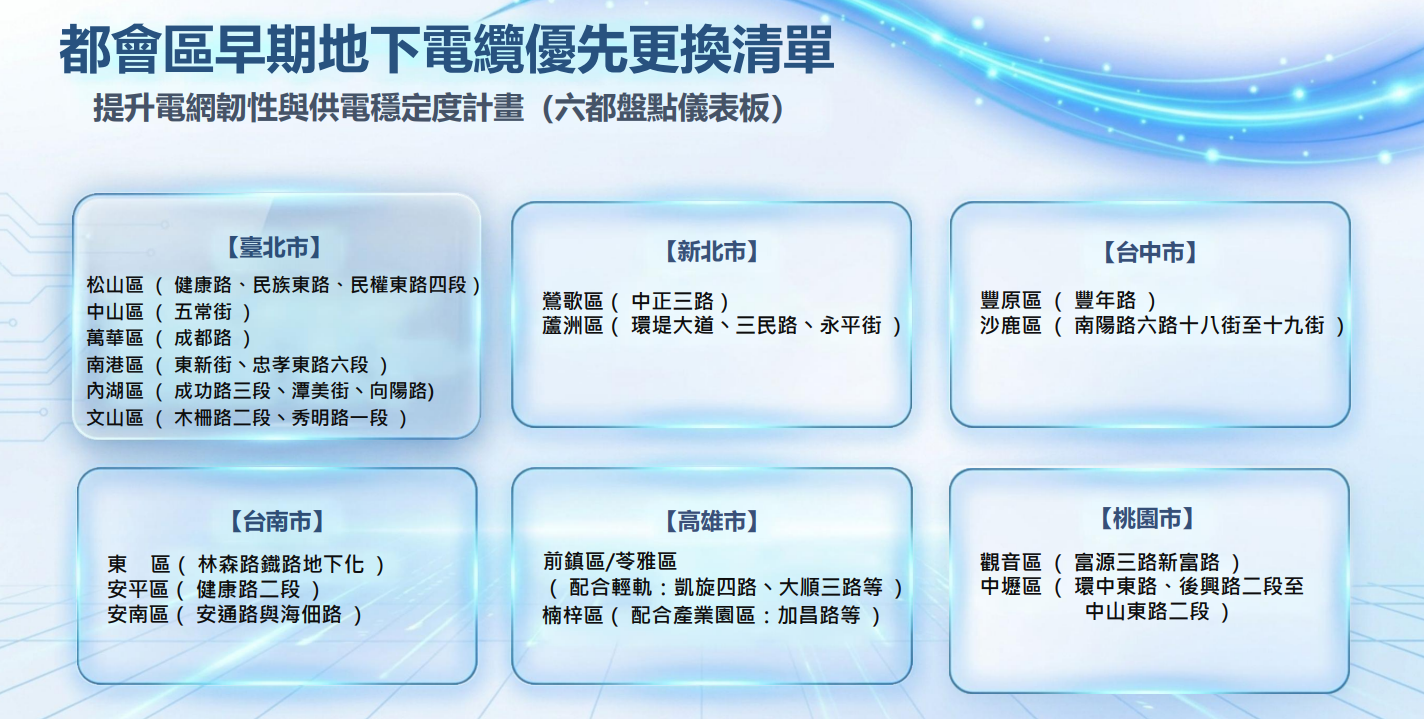

    台電盤點六都18區優先地下線路更新計畫。台電提供


    台電指出,都會區地下空間須同時容納電力、自來水、瓦斯等管線,搶修過程中台電常遇到管道遭道路、下水道等工程挖損,因而須先開挖路面、修復管道後才能更換線路,導致復電時間延長。此外,部分管線高度密集區域已出現容量不足情況,甚至面臨「舊線路無法抽出更換、新線路無空間可佈設」,導致線路更新難度大幅提升。

    為克服外力影響與空間飽和現況,台電採取「建新換舊、分段切換」策略,先於地下空間尚足路段建置新管路與備援線路,並透過備援線路供電至地下空間飽和區域,以分段開挖更新既有老舊線路,有效降低施工期間的供電影響,也藉由更新與備援線路的相互搭配,進一步強化配電系統韌性。

    台電強調,電網建設更是支持城市未來發展的重要關鍵,需要地方政府及各界共同支持。針對地下線路更新,台電盼與地方政府深化合作,協調夜間或較長時段施工許可,以降低交通衝撃,並跨單位整合公共工程資訊,避免道路重複開挖,妥善利用地下空間;推動都更或新開發重大工程時,盼於規劃期即預留線路共同管道及變電所等電力設施空間,除提升區域備援彈性,更可為未來產業用電需求預作準備;台電也呼籲用戶落實內線定期檢驗,配合預防性汰換老舊設備,共同打造更安全、穩定、具韌性的城市電網。
